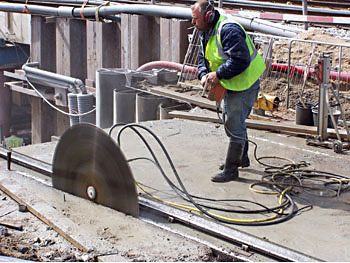

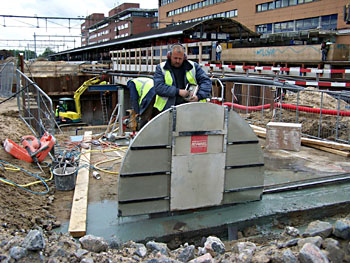

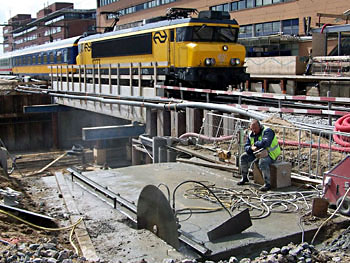

|
In mei 2007 boekten de werkzaamheden op diverse onderdelen een grote vooruitgang. Hieronder een samenvatting van de meest zichtbare veranderingen. Verder aandacht voor de sluiting van tankstation Wiggerts. Oude voetgangerstunnelRond 9 mei is er gewerkt aan het open zagen van de oude voetgangerstunnel, ter hoogte van de plek waar het nieuwe perron komt. Er werd als het ware een “hap” uitgezaagd, waar later de trappen of roltrappen in komen. Er zijn zaagsneden gemaakt met een grote cirkelzaag dwars door het plafond en de zuidelijke tunnelwand. Ook werden er gaten geboord waar hijsogen in werden gemonteerd.

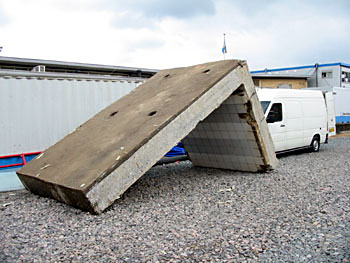

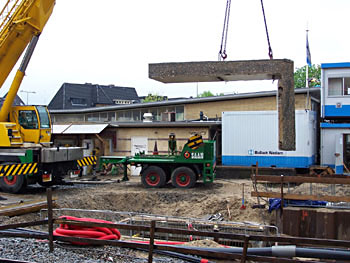

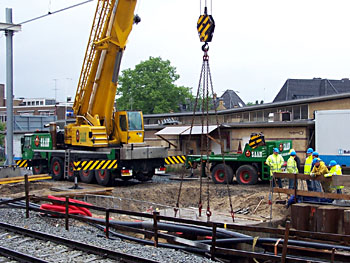

Dit zware, uitgezaagde L-vormige betonblok werd op vrijdag 11 mei met een grote hijskraan uitgelicht. De betonzaagmachine (met diamantzaag) kan beton tot een maximale dikte van 53 cm doorzagen; de cirkelzaag is voorzien van een beschermkap om te voorkomen, dat rondslingerend materiaal wegspat. De kap beschermt zowel de betonwerker als het passerende treinverkeer tegen brokken beton.

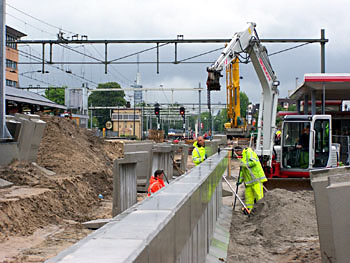

De hap uit de oude tunnel moest worden verwijderd omdat op deze plek de nieuwe trapopgang in het nieuwe perroneiland zal komen. De oude tunnel zat dus gewoon “in de weg”; deze tunnel (uit 1931, verlengd in 1954) komt overigens te vervallen als de nieuwe tunnel in gebruik is genomen. De nieuwe tunnel krijgt toegangen naar alle perrons, de stationshal en de rijwielstalling. Vernieuwing bovenleidingportalenHet plaatsen van nieuwe masten en portalen vordert gestaag. Aan de kant van de Zuiderweg worden nog masten geplaatst voor de bovenleiding van spoor 905; dit is het direct langs de Zuiderweg lopende spoor. Enkele gaten in de grond waren op 19 mei al gegraven voor de plaatsing van de betonvoeten van de masten. Deze masten komen in het verlengde van de al bestaande nieuwe portalen over de sporen 903 en 904. Zodra het AVIA-tankstation (in juni) is verwijderd, komt ook daar ruimte vrij voor de verdere afwerking van de bovenleidingconstructies. In het tweede perron werden de betonvoeten ook ingegraven. De oude overkapping van het tweede perron moest op enkele plaatsen doorgezaagd worden om een gat te maken waardoor de staande masten konden geplaatst. Zie deel 4 van Hilversum in vroeger tijden. Verlenging nieuwe perron

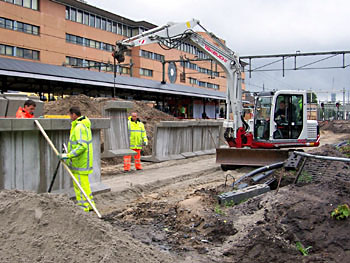

Het derde, nieuwe perron werd in noordelijke richting verder aangelegd met perronkeerwanden. Deze wanden zijn aan de kant van de Zuiderweg op één plek ter hoogte van de Oude Eemnesserstraat nog onderbroken en hierdoor is ruimte vrij om de aanvoer van materialen (opvulzand en tegels) ter plaatse te krijgen met vrachtauto’s en werkmaterieel, zoals graafmachines. Dit bouwverkeer kan zo vanaf de straat het werkterrein bereiken. Ook hier is het wachten op de verwijdering van het tankstation. Daarna kan in noordelijke richting verder gewerkt worden. De afwerking met tegels, perronmeubilair en de nieuwe overkapping volgt in een later stadium. BetonwerkBetonwerk werd uitgevoerd ten behoeve van de:

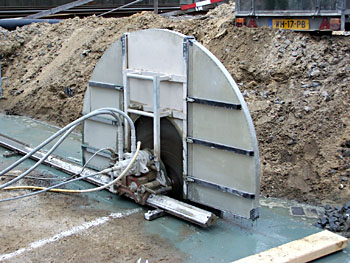

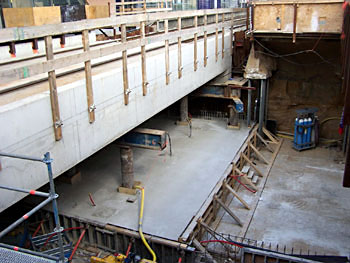

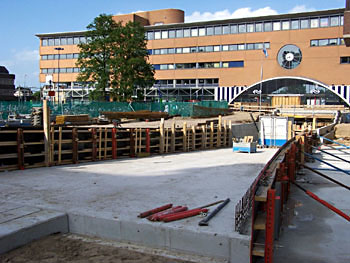

Samenvatting stand van zaken per eind mei 2007Het eerste segment van de tunnel/hellingbaan is in principe klaar. Het beton van de wanden (die iets boven straatniveau uitkomen) is gestort. Het vierde segment is het deel dat tegen de voor-/onderzijde van het station aangebouwd wordt. Het beslaat de gehele breedte van de stationshal en bestaat uit twee delen: de fietstunnel en het voetgangersdeel. De bekisting en het betonijzervlechtwerk van de vloer - het (schuin aflopende) deel van de fietstunnel en het vlakke voetgangers/stationsgedeelte - zijn nagenoeg klaar. Deze betonvloeren zijn op 31 mei gestort.

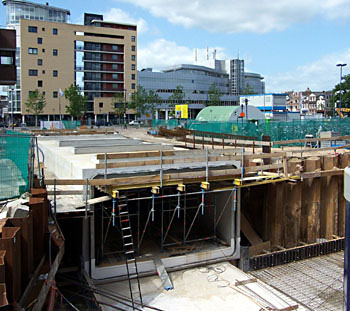

De tunneldekken van de sporen 901/902 en 903/904 rusten intussen aan één kant, de zuidelijke, op de betonnen tunnelwand. Dit is op de foto's hierboven te zien. De stalen hulpconstructies kunnen hierdoor binnenkort verwijderd worden.

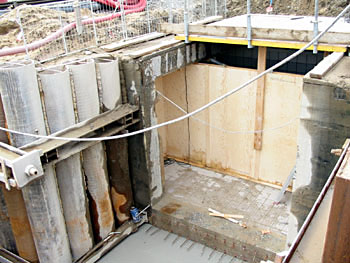

Betonvloer voetgangersgedeelte onder het tunneldek 903/904: hier wordt gewerkt aan de bekisting en het betonvlechtwerk. “Hap uit oude tunnel”; ook hier een behoorlijke concentratie van werkzaamheden. Er wordt gewerkt vanaf het gat in de oude tunnel in de richting van de nieuwe tunnel. De werkvloer is aangebracht en men is bezig de bekisting van de wanden te plaatsen voor (rol)trappenhuis en (vermoedelijk) liftinstallatie. Diverse perronkeerwanden werden aangevoerd en gereed gezet voor plaatsing. Sluiting AVIA Tankstation Wiggerts
Ahob Hoge Larerenseweg/SchoolstraatAhob km 28.025 in de spoorwegovergang Hoge Larenseweg/Schoolstraat is een zeer drukke spoorkruising voor het lokale wegverkeer in een belangrijke route tussen de wijken “Over het spoor” en het centrum. Deze ahob is recent voorzien van extra mini-afsluitbomen aan de open zijde. Deze voorziening is nog niet in gebruik gesteld. Ahobs zijn, bij gedisciplineerd weggedrag, veilige spoorkruisingen. De techniek is zelfs fale safe; bij storingen valt de ahob in de afgesloten situatie. Het “slalommen” of doorrijden en oversteken bij gesloten bomen komt – helaas – vaak voor, soms met dodelijke afloop voor de weggebruiker. Vaak zijn dit fietsers of voetgangers.
Het aanpassen van de spoorbomen bij de Hoge Larenseweg heeft te maken met het besluit om alle overwegen zodanig extra aan te passen, dat oneigenlijk gebruik wordt tegen gegaan.
Deze overweg stond vroeger bekend onder de naam Hooge Laarderweg, later werd dit Hoge Larenseweg, ooit in vroeger tijden één van de uitvalswegen naar Laren. Op ahobs staan altijd met stickers de kilometrering, de naam en eventuele telefoonnummers in geval van calamiteiten vermeld. Dat ProRail soms de weg kwijt is met de straataanduiding getuigt de foto hiernaast: Hooglaarendsweg is niet juist. Herinrichting ZuiderwegDe gemeente heeft in april overleg gevoerd met de bewoners van het Oosterspoorplein en de Zuiderweg om de verschillende varianten voor de herinrichting van de Zuiderweg te bespreken. De volgende mogelijkheden kwamen hierin naar voren:
Deze opties worden meegenomen in het definitief ontwerp (DO), dat aan het college van burgemeester en wethouders wordt voorgelegd. Daarna zal het in de raadscommissie aan de orde komen en wordt het ter goedkeuring aan de gemeenteraad voorgelegd. Ook wordt nog gesproken over een geluidwerende voorziening. Van de grond de lucht inNa al het gewroet in de grond en onder de sporen gaan we eens de lucht in. Met medewerking van Your Captain Luchtfotografie, welk bedrijf onze artikelen ondersteunt met beschikbaar gesteld fotomateriaal, vliegen we een rondje boven het station en kijken neer op de werkzaamheden. Op bevrijdingsdag 5 mei was het mooi weer en treffen we een zonovergoten stationsgebied aan.
|
